Un presupuesto de obra debe permitir explicar de dónde sale cada importe. El metrado, el consumo de recursos, el rendimiento de las cuadrillas y los precios deben guardar coherencia con el procedimiento constructivo. Desde esa perspectiva, IngePresupuestos es una herramienta de software libre que conviene conocer: reúne elaboración de presupuestos, análisis de costos unitarios y programación en un entorno de escritorio para Windows y Linux.
El programa es desarrollado por el Ing. Marco Sumari, quien lo presenta como una alternativa para profesionales de ingeniería y construcción. Su repositorio publica el código bajo GPL-3.0-or-later. En este artículo revisamos sus funciones documentadas y proponemos criterios para utilizarlo desde la oficina de costos. Fuente: repositorio oficial.
Información consultada el 17 de octubre de 2026. Revisión documental del sitio y manual oficiales; no se ha realizado una prueba del programa instalado. Los importes de las capturas son ejemplos publicados por el proyecto, no precios de referencia para otras obras.
¿Qué ofrece IngePresupuestos al ingeniero de presupuestos?
La propuesta integra partidas, subpresupuestos, recursos, metrados y documentos del proyecto. También incorpora herramientas de seguimiento de ejecución. Su interés práctico es reducir la dispersión de información entre hojas y archivos, siempre que el equipo mantenga una estructura de codificación y criterios de revisión consistentes. Fuente: manual de usuario.

| Etapa | Función documentada | Revisión del presupuestista |
|---|---|---|
| Estructuración | Partidas, subpresupuestos y bibliotecas reutilizables. | Confirmar alcance, unidades y ausencia de partidas duplicadas. |
| Costo unitario | Recursos, cuadrilla, rendimiento y precios por proyecto. | Sustentar consumos y productividad con las condiciones de obra. |
| Programación | Gantt, dependencias, holguras y ruta crítica. | Contrastar secuencias y plazos con los recursos disponibles. |
| Documentación | Reportes y exportación a formatos editables. | Conciliar presupuesto, análisis, metrados y resumen final. |
Las funciones se describen en el repositorio del proyecto; la columna de revisión recoge criterios editoriales de control de presupuestos.
Análisis de costos unitarios: revisar el rendimiento antes de aceptar el precio

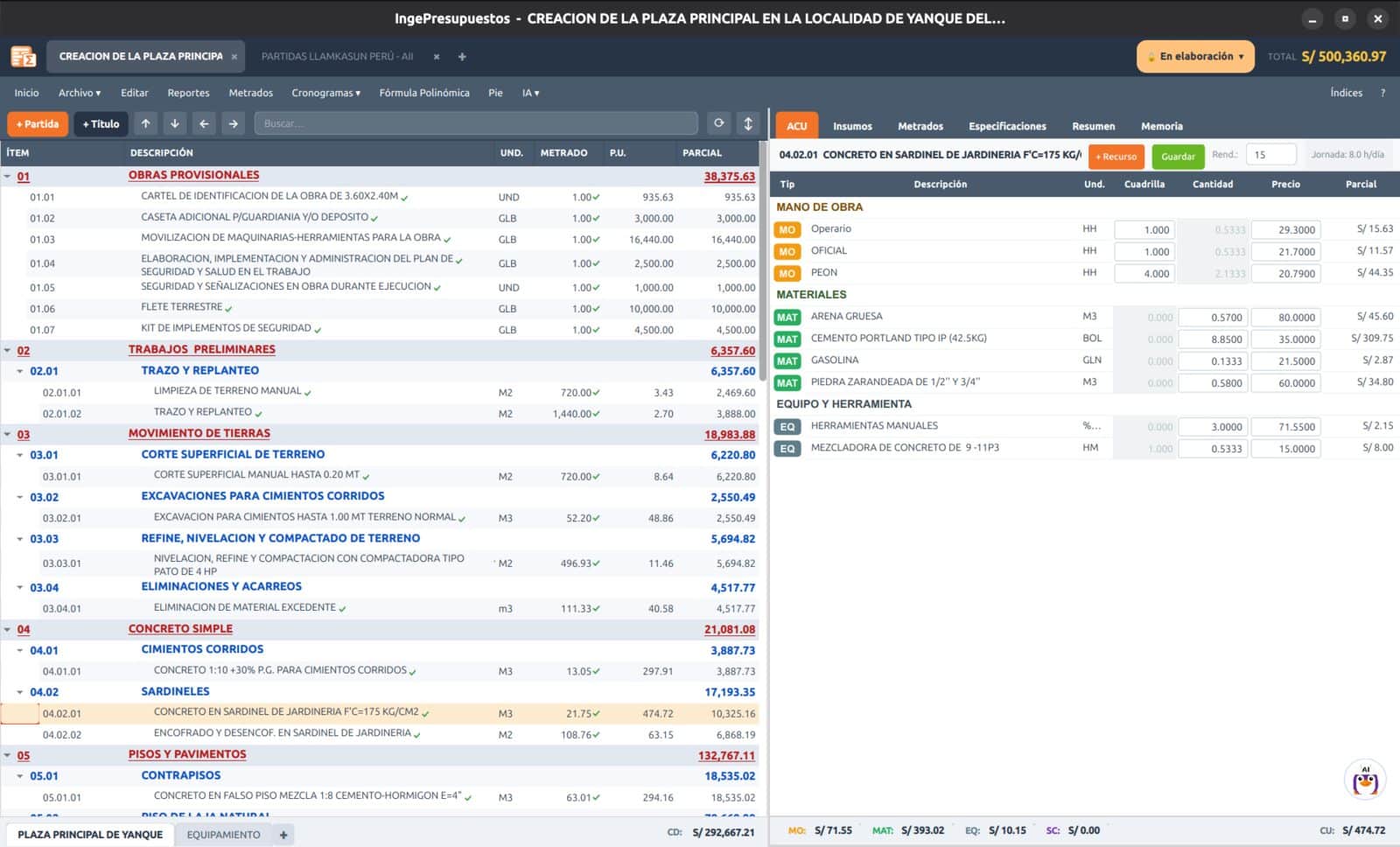

El manual explica que el ACU descompone la partida en mano de obra, materiales, equipo y herramientas, y subcontratos. Al introducir los recursos y sus precios, el programa calcula parciales y costo unitario. Las cantidades de mano de obra y equipo se relacionan con el rendimiento; también contempla recursos porcentuales, como herramientas calculadas sobre el subtotal de mano de obra. Fuente: manual de ACU.
Para un profesional de costos, el punto de partida es el método de ejecución. Antes de copiar un análisis de biblioteca, hay que revisar accesibilidad, frente de trabajo, transporte, disponibilidad de materiales y restricciones de operación. Una cuadrilla adecuada en un proyecto puede producir un resultado distinto en otro.
Ejemplo didáctico: si un recurso de mano de obra participa con una persona, la jornada es de 8 horas y el rendimiento es 20 unidades por día, el consumo resulta 8/20 = 0,40 horas-hombre por unidad. Si la producción baja a 16 unidades por día, sube a 0,50 horas-hombre por unidad: un incremento del 25% en ese consumo, manteniendo los demás supuestos. Son valores ilustrativos, no rendimientos recomendados.

Del metrado al presupuesto: mantener trazabilidad
La página oficial describe una planilla de metrados por elementos y dimensiones, además de insumos consolidados. Para revisar un presupuesto conviene poder seguir esta cadena:
Plano y especificación → metrado → partida → ACU → costo directo → presupuesto total.
Por cada partida, el control básico consiste en contrastar metrado × precio unitario = parcial. Después se comprueba la suma del costo directo. Revisa conversiones de unidades, deducciones de metrado, redondeos y posibles dobles conteos: un total que suma correctamente todavía puede contener un error de alcance. Fuente de las funciones: características oficiales.
Gastos generales y pie de presupuesto
IngePresupuestos permite trabajar los rubros del pie mediante detalle o monto manual. El manual contempla plantillas y advierte que, al importar, los rubros del pie se cargan desactivados para que el usuario los revise. Este punto merece atención: importar partidas no equivale a reproducir automáticamente el presupuesto total del archivo de origen. Fuente: pie de presupuesto.
Desde la revisión de costos, conviene separar los conceptos aplicables, identificar su base de cálculo y sustentar los gastos que dependen del plazo. El esquema de cálculo debe corresponder al proyecto y a sus condiciones contractuales. Una plantilla acelera la preparación, pero sus porcentajes y montos necesitan justificación.
Programar la obra para comprobar la coherencia del presupuesto

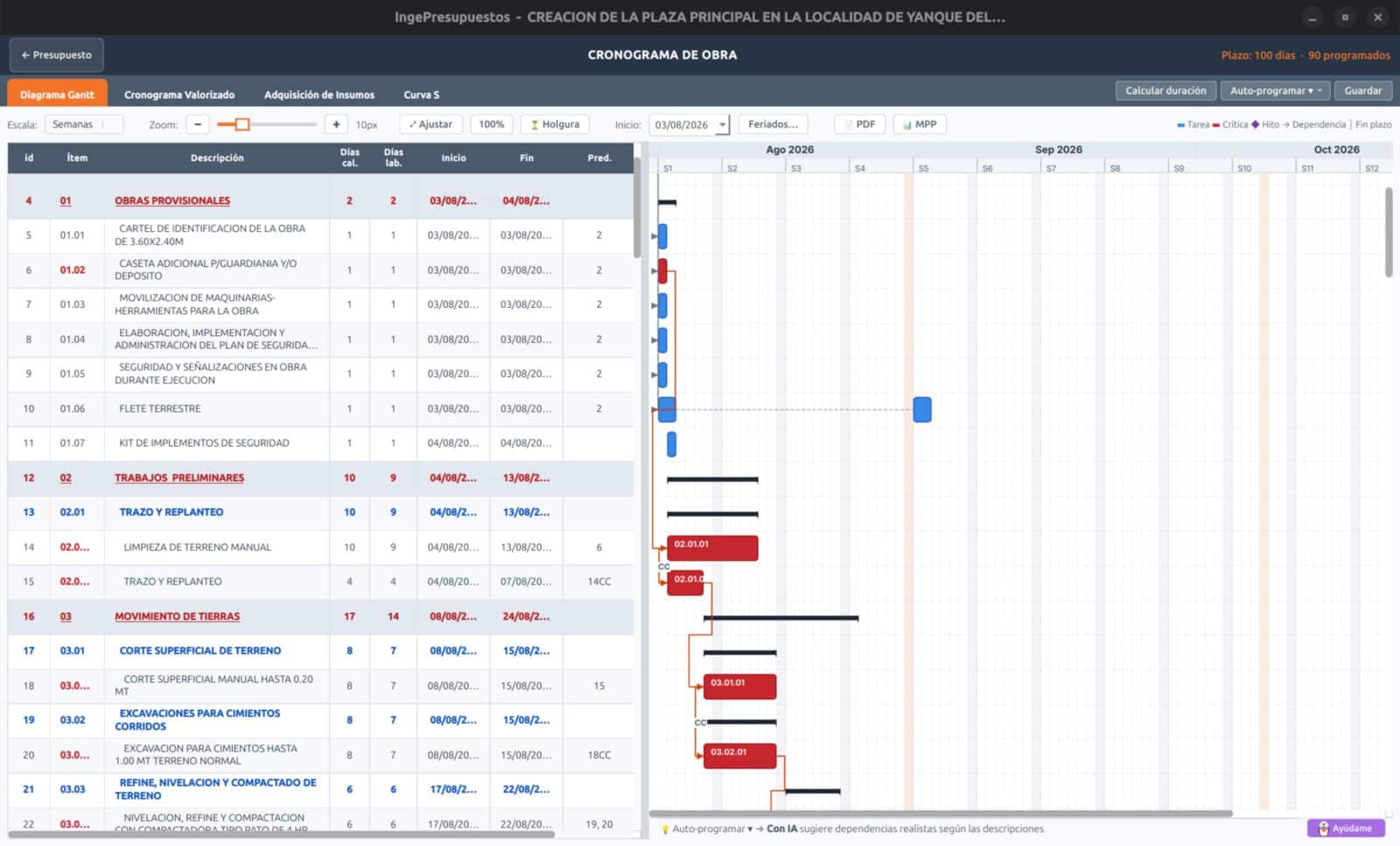

El diagrama de Gantt documenta tareas, duraciones, predecesoras, hitos, holguras y ruta crítica. Distingue entre plazo contractual y duración programada. Esa diferencia permite detectar si la secuencia prevista encaja dentro del plazo definido. Fuente: manual del Gantt.
El análisis económico mejora cuando se contrasta con esa secuencia: verifica si las cuadrillas y equipos pueden atender los frentes simultáneos, si las compras llegarán antes del consumo y si los gastos asociados al tiempo siguen siendo consistentes. La ruta crítica calculada depende de la calidad de las duraciones, calendarios y relaciones introducidas.

Importación, reportes e inteligencia artificial
El proyecto anuncia importadores de varios formatos, con IngeConverter para determinadas copias de seguridad. Una migración debe conciliar cantidades, precios, recursos y pie contra los reportes originales antes de continuar editando. Conserva una copia de la base recibida y documenta las diferencias detectadas. Fuente: formatos e importadores.
El manual ofrece salidas PDF, Excel y Word; el cronograma puede exportarse a XML para MS Project. La exportación ODS/ODT se apoya en LibreOffice. Los archivos editables son útiles para revisar, pero cualquier cambio posterior requiere controlar qué versión representa el presupuesto aprobado. Fuente: formatos de reporte.

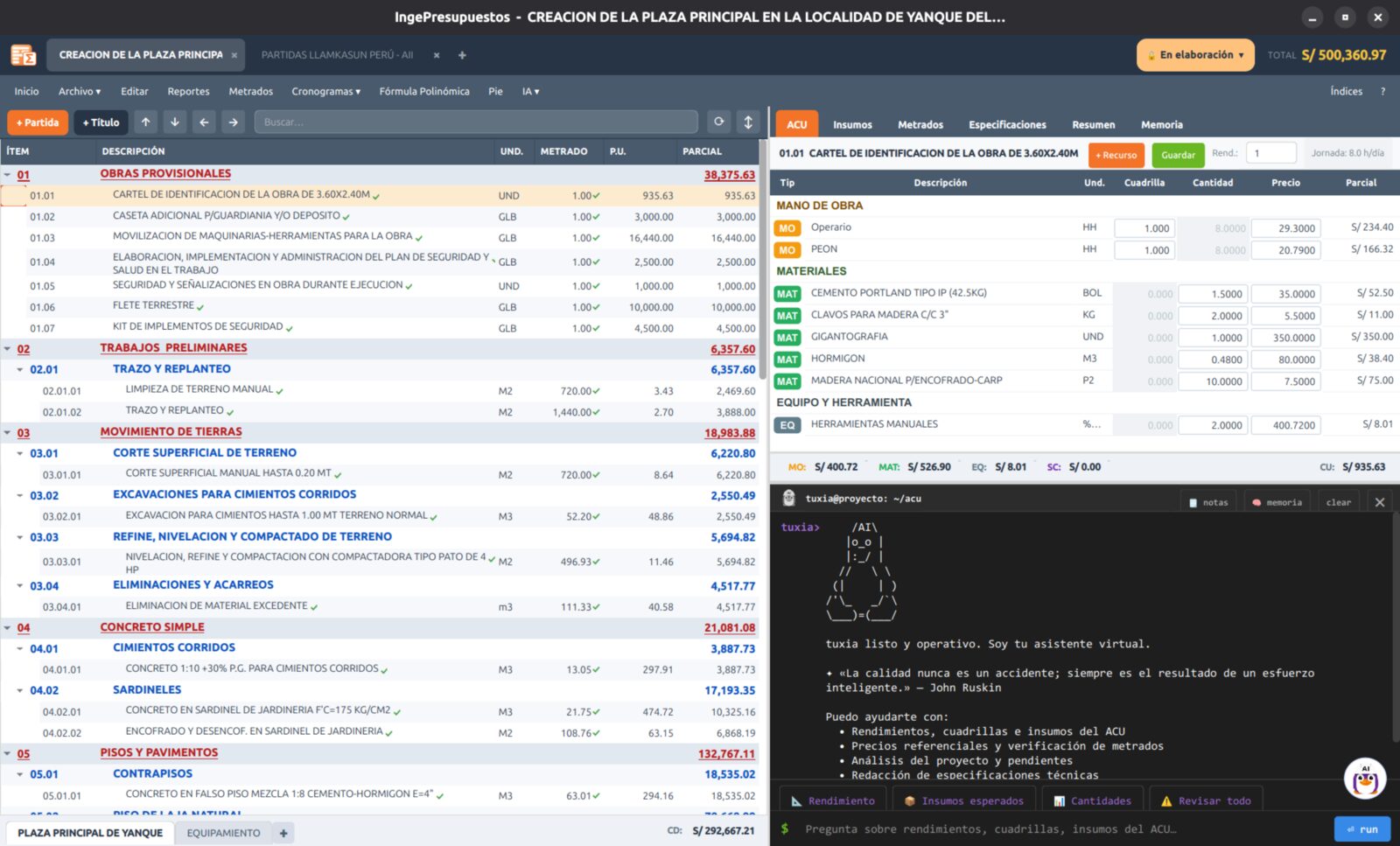

El asistente Tuxia puede apoyar tareas de redacción y revisión. Sus propuestas necesitan contraste con planos, especificaciones y evidencia de costos. Aunque la base de proyectos se almacena localmente, la política de privacidad aclara que usar IA en la nube envía texto relevante del proyecto al proveedor elegido; Ollama local ofrece otra modalidad de uso. Revisa esta configuración antes de trabajar con información de un cliente. Fuente: privacidad del programa.
